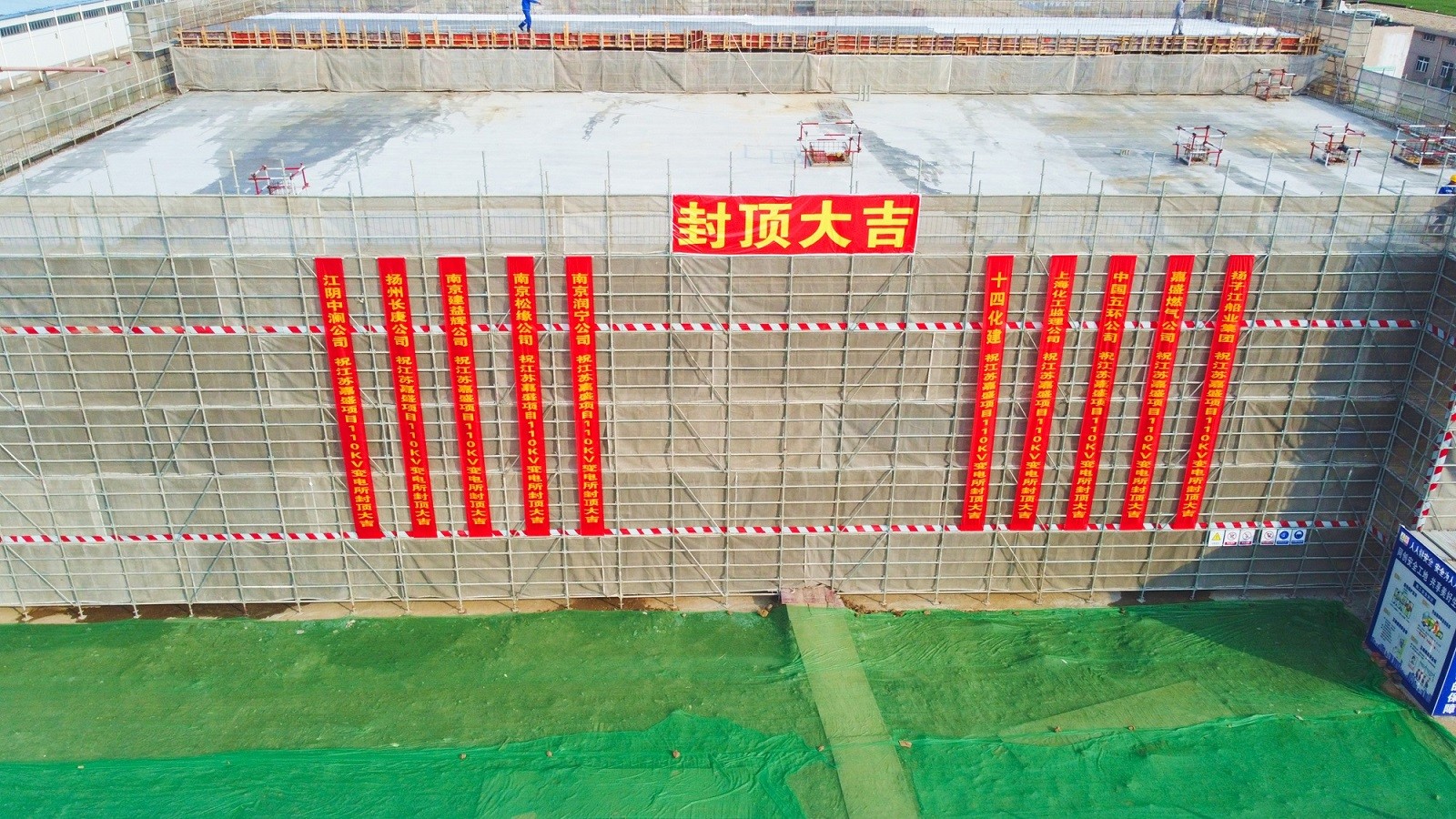

2025年10月28日,隨著最后一方混凝土精準澆筑到位,由中國化學工程第十四建設有限公司所屬第八工程公司承建的江蘇嘉盛LNG調峰儲配站工程110KV變配電所二層結構澆筑圓滿完成。這一關鍵節點的達成,標志著該核心單體工程成功實現主體結構封頂,不僅為后續變配電所受電工作筑牢基礎,更直接為項目整體建成投運按下“加速鍵”。
本次實現封頂?shù)淖兣潆娝?,是整個江蘇嘉盛LNG項目后續高效、穩定運行的動力核心。該單體結構形式為兩層現澆鋼筋混凝土框架,建筑面積達3586.77平方米,結構高度12.50米,抗震設防烈度按7度高標準設計,建筑安全等級為一級。其內部將集成安裝兩臺110KV變壓器、一臺GIS,多臺中低壓開關柜、智能配電系統及先進的綜合自動化控制設備,建成后將承擔全廠區的電力接收、變壓、分配與智能調度重任,其建設品質與進度直接決定著整個項目能否如期投產。
自工程奠基以來,面對場地交叉作業、復雜預埋管線及惡劣天氣、高支模超危大工程等多重挑戰,項目團隊科學統籌、精準施策,自變配電所開工至主體結構封頂僅歷時113天,圓滿實現安全、優質、高效的封頂目標。
接下來,項目部將以此次封頂為新起點,堅守精益求精的工匠精神,在嚴守安全底線、嚴控工程質量的前提下,全力推進后續施工任務,為江蘇嘉盛LNG這一能源戰略工程早日全面建成、發揮能源保障作用持續發力。
